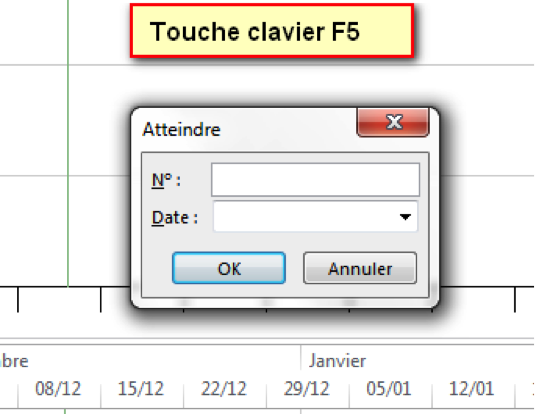

Trucs et astuce pour a peu près utiliser MS Projet 2013

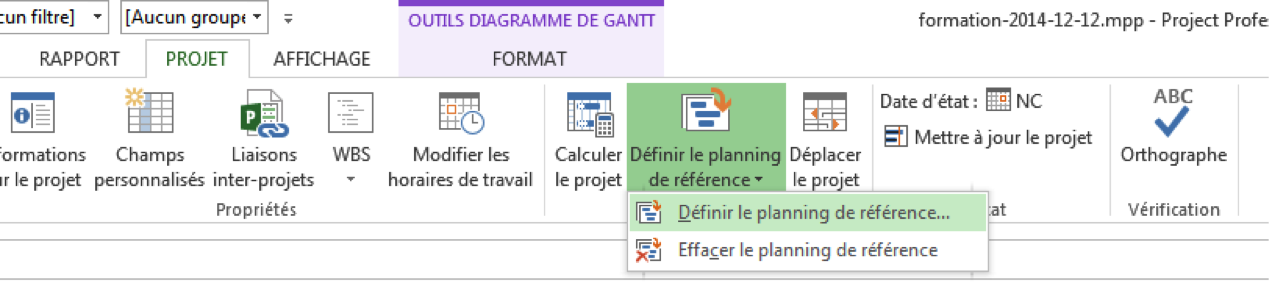

Atteindre rapidement une date

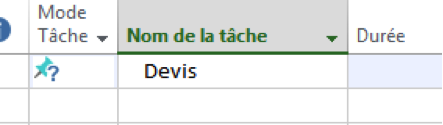

Modes de planification
Pour faciliter la réalisation des plannings, il est conseillé de définir une planification automatique.

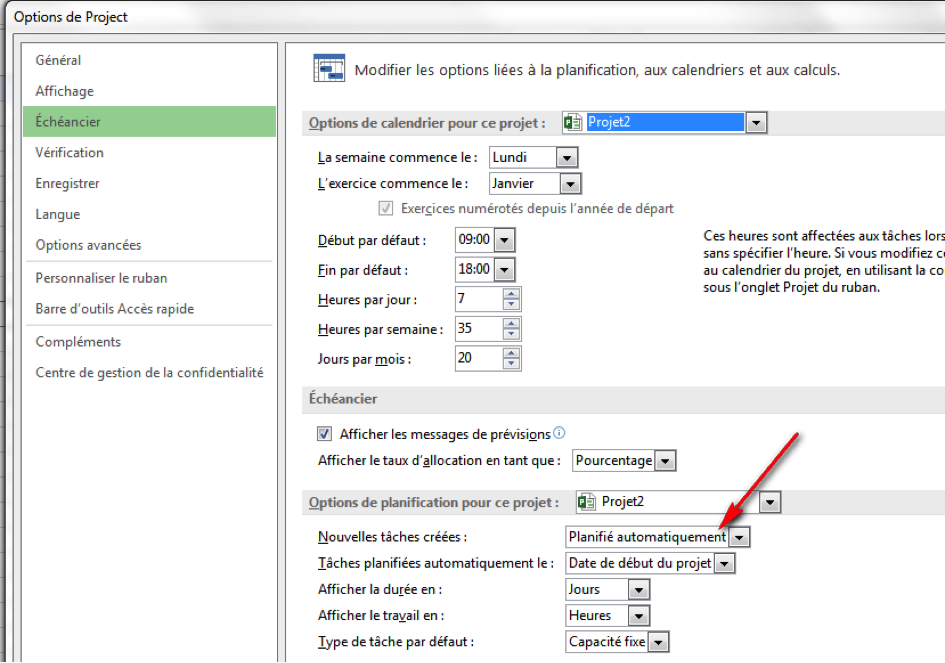

Le paramètre par défaut se trouve dans Fichier > Options > Echéancier

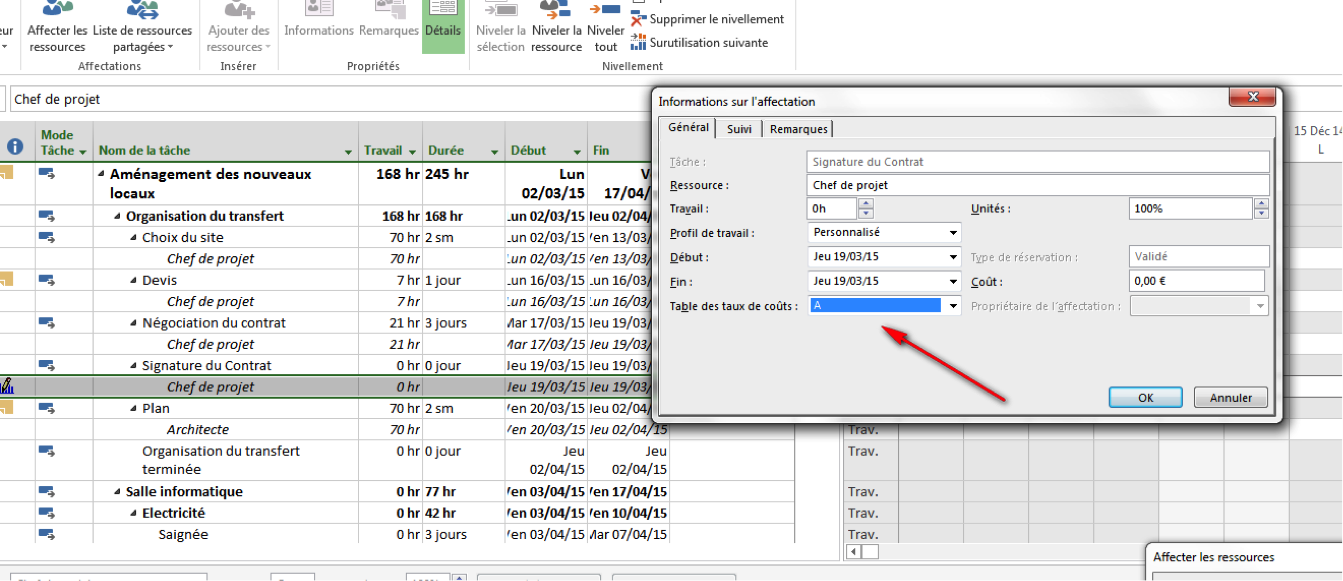

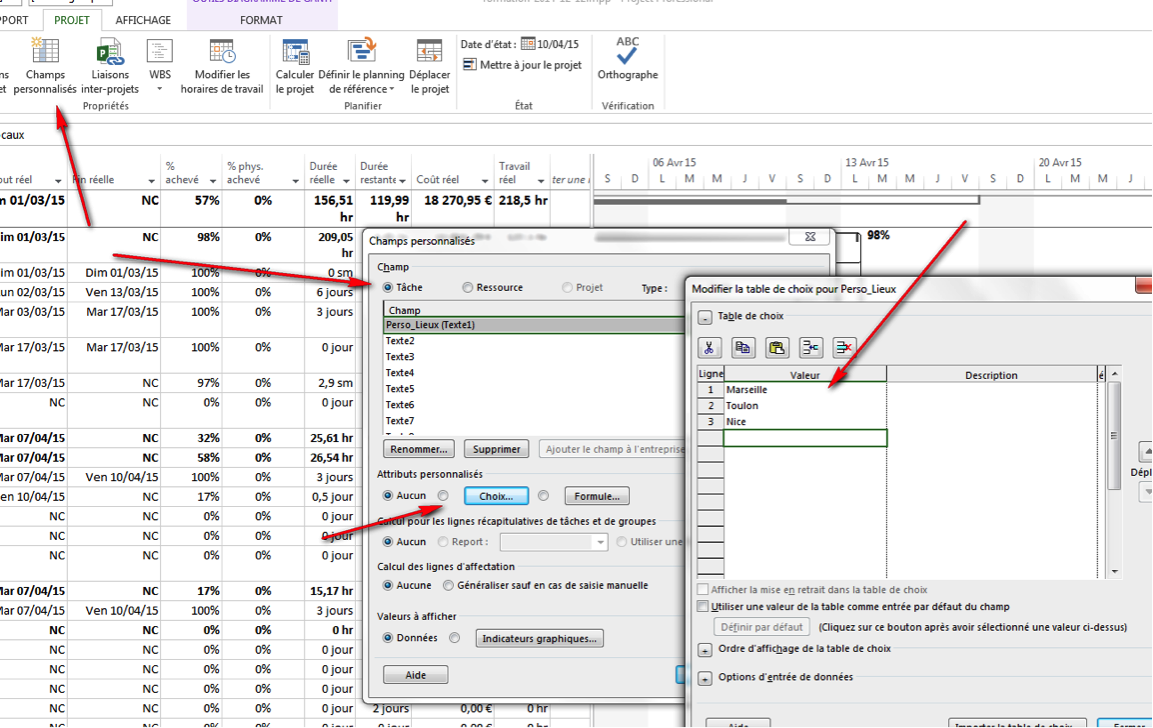

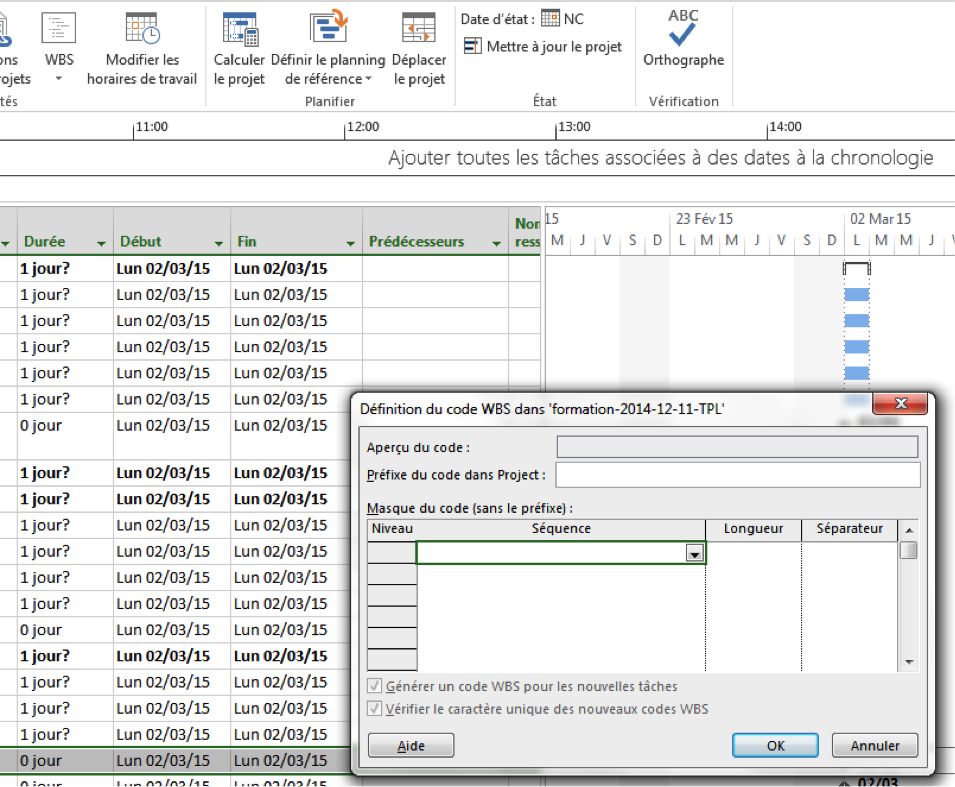

Nommage WBS des tâches

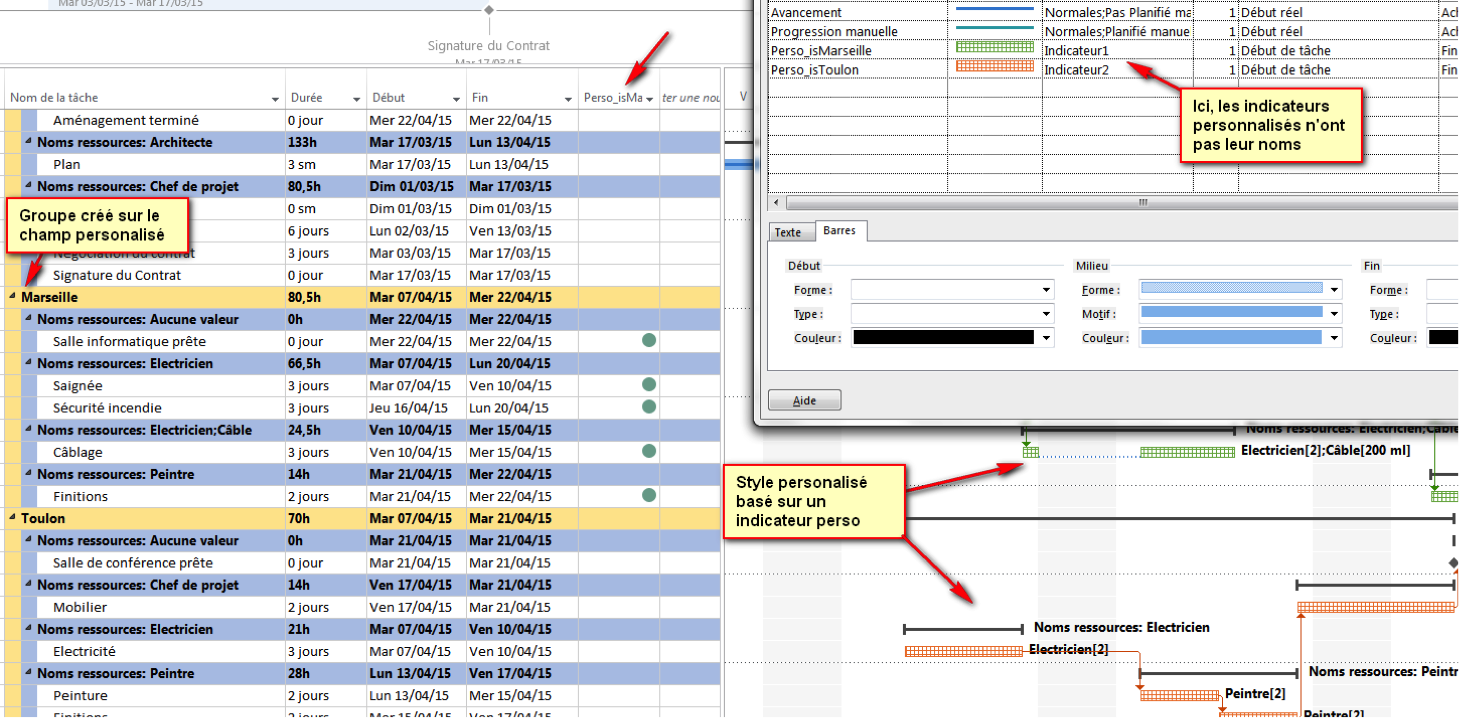

Personnalisation du nommage

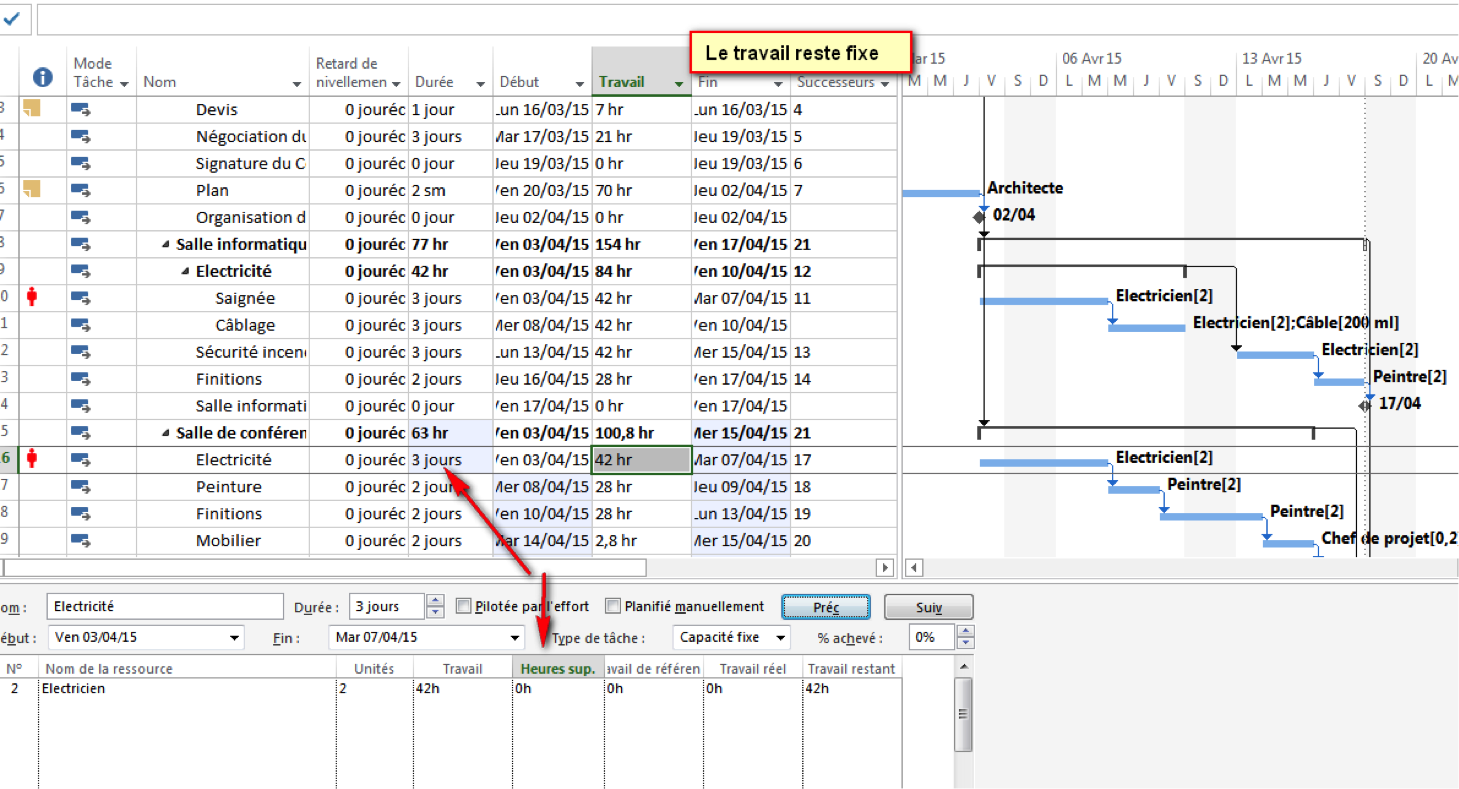

Temps & temps calendaire

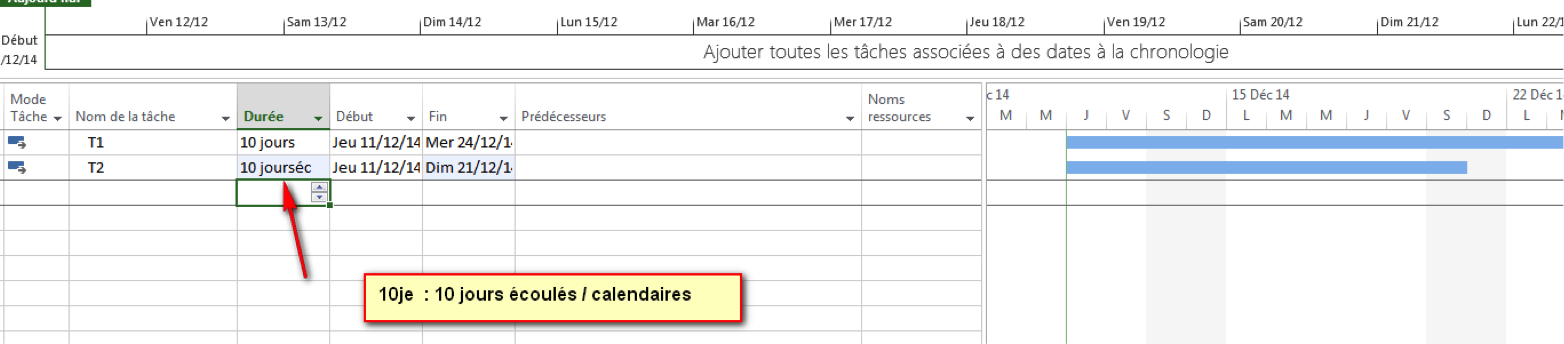

Certaines tâches peuvent se dérouler sur une journée non travaillée. Ex: séchage naturel d’une pièce. Pour ce type de temps, il est possible d’indiquer que le temps à prendre en compte est de type calendaire.
Il apparait donc comme éc pour écoulé
C’est le e qui permet de passer en durée écoulée/calendaire.
Liens entre tâches

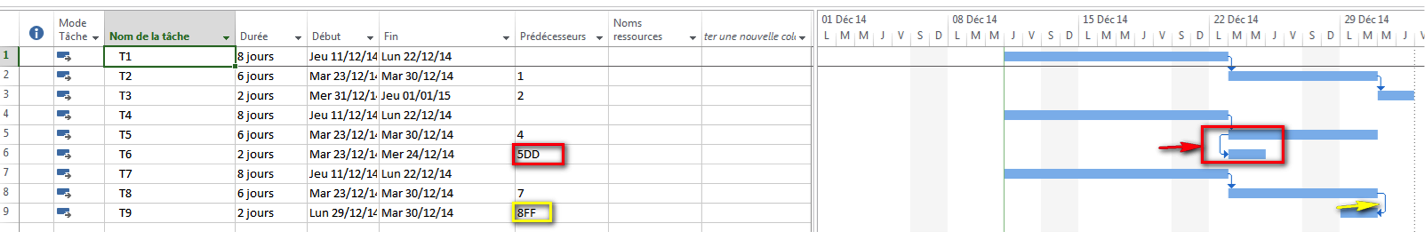

Types de relations
- DD: Début à Début
- FF: Fin à Fin

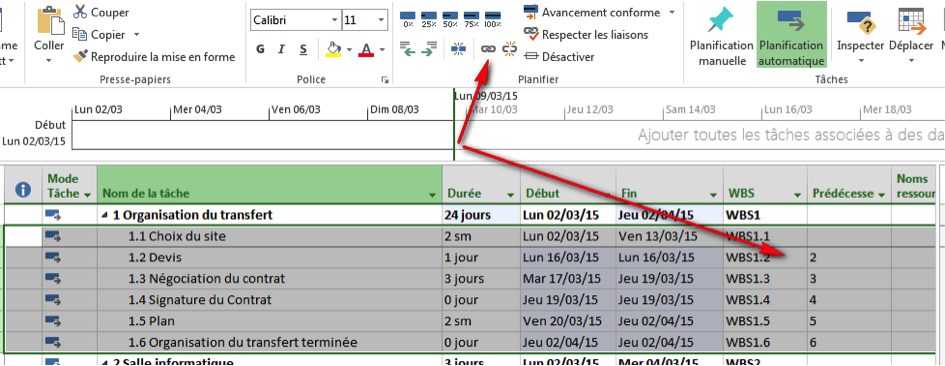

- DF: Début à Fin <– il s’agit du mode le plus courant
Lien rapide de type Début à Fin
Chronologie

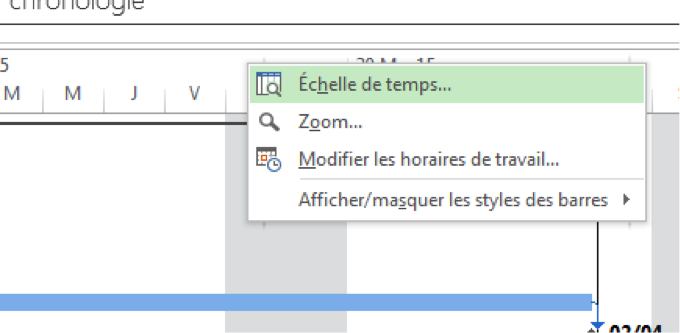

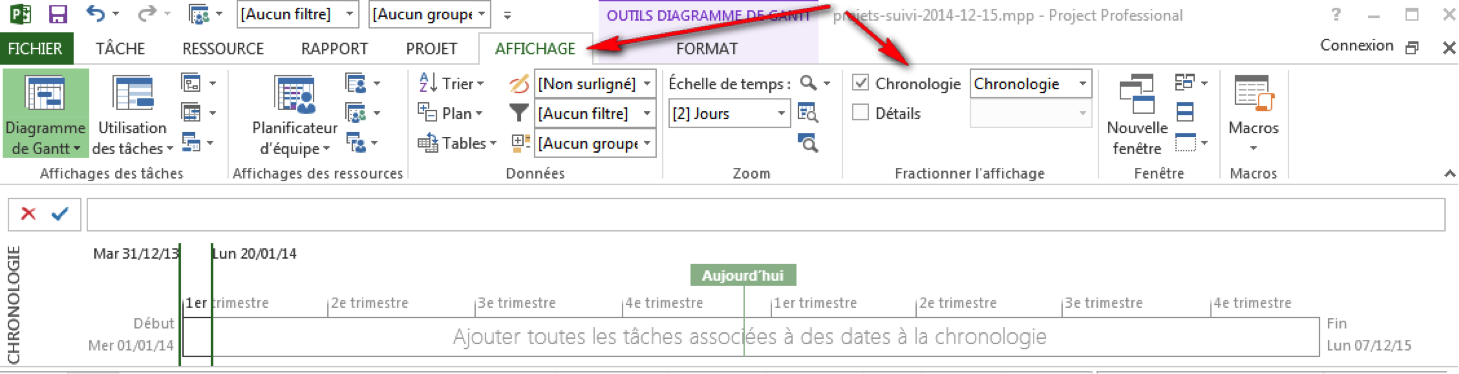

Afficher / Masquer

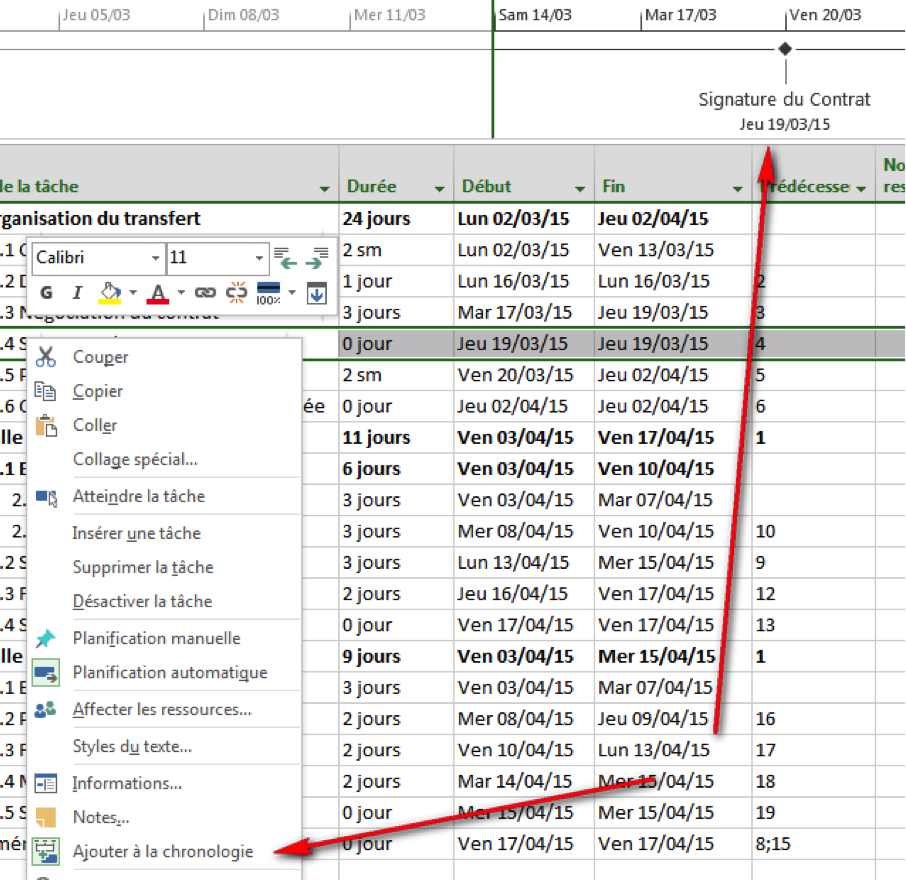

La chronologie permet d’afficher les éléments importants du projet.
Et de communiquer avec une vision synthétique

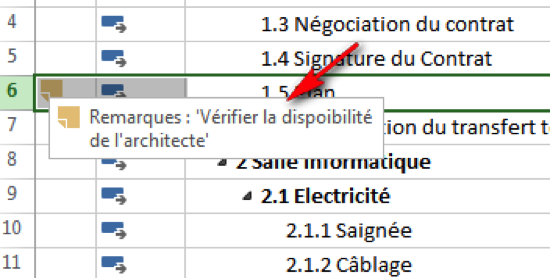

Configuration des éléments

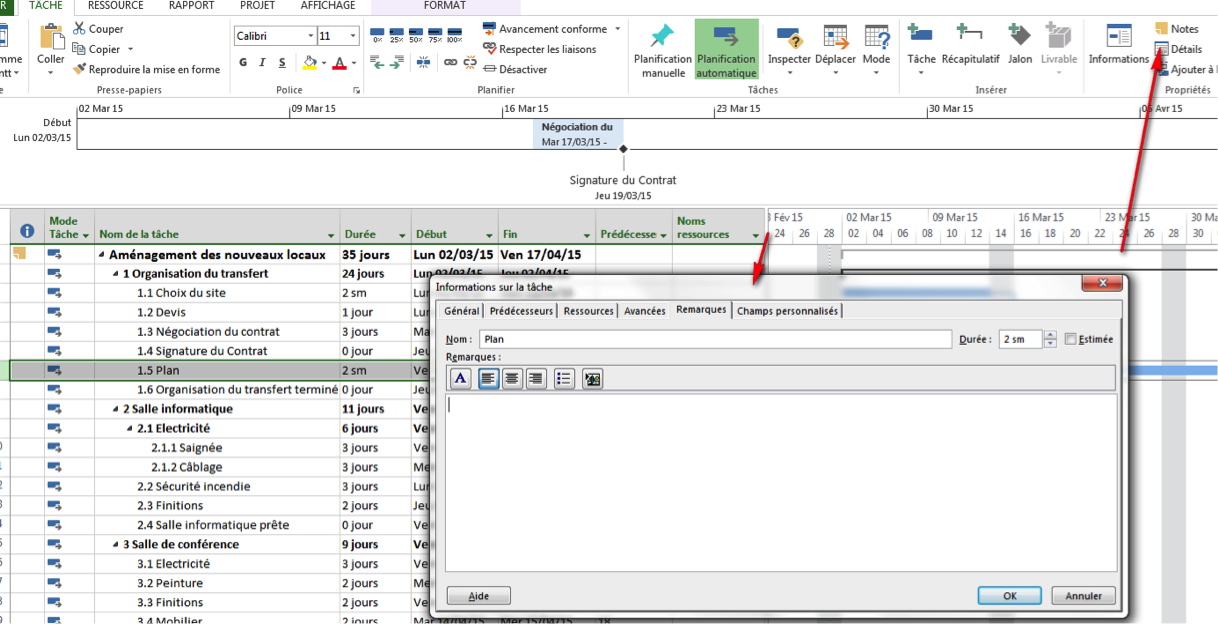

Notes

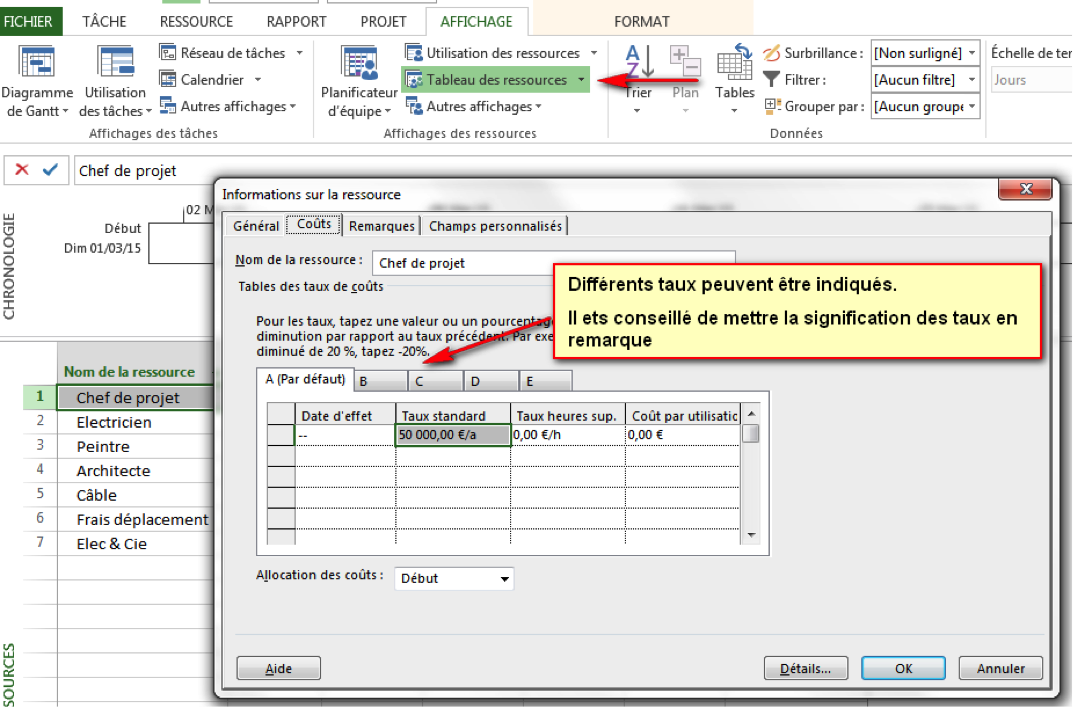

Gestion des ressources

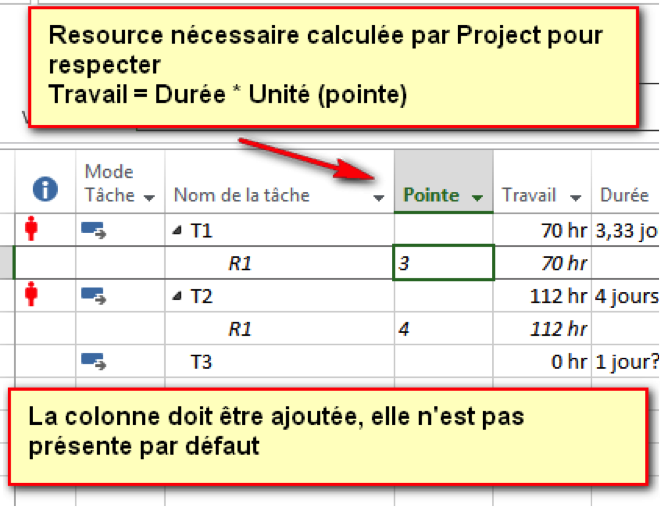

Lorsque l’on affecte trop de charge à une ressource, MS Project calcule automatiquement le nombre de ressources nécessaires pour y arriver. Il indique également une sur-utilisation (bonhomme rouge).

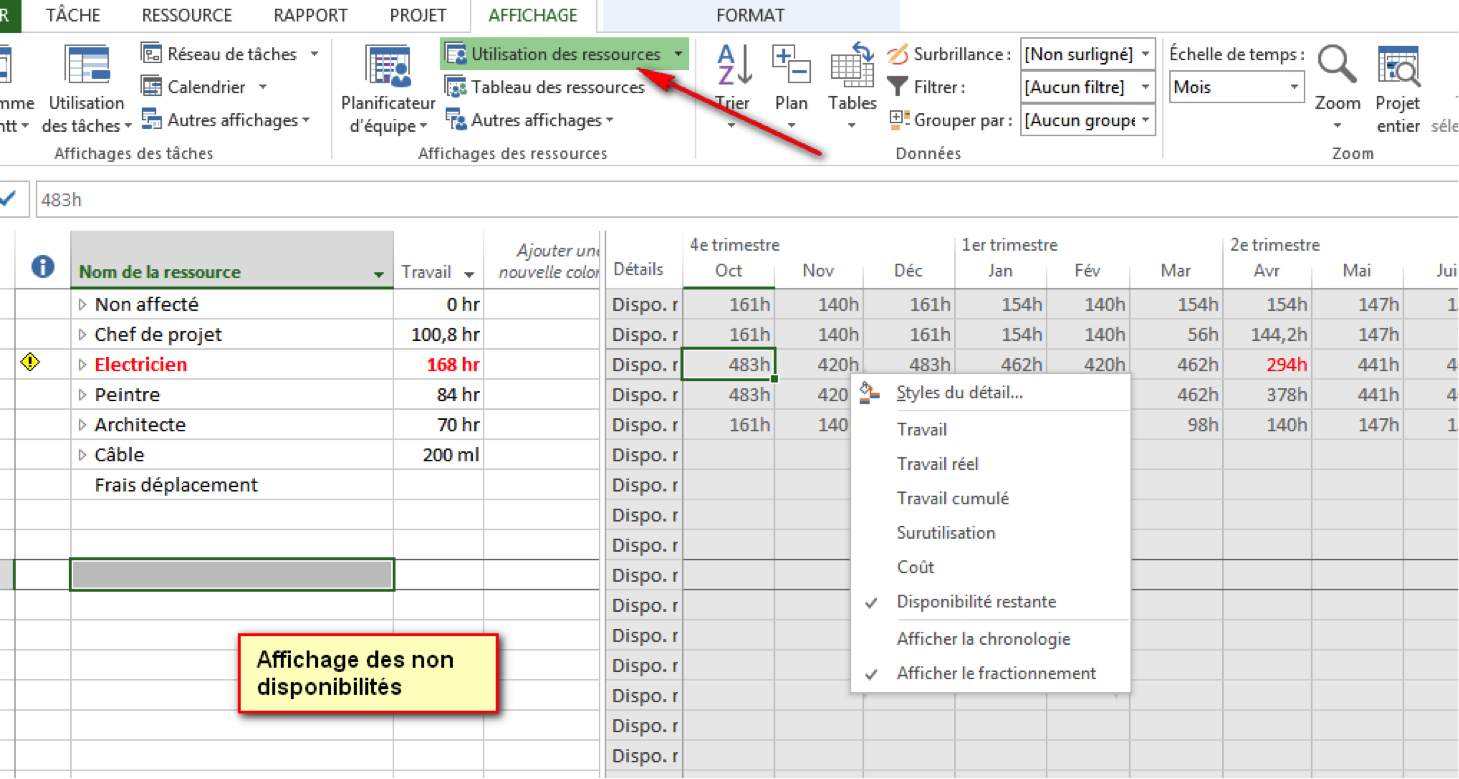

Vérification des disponibilités des ressources

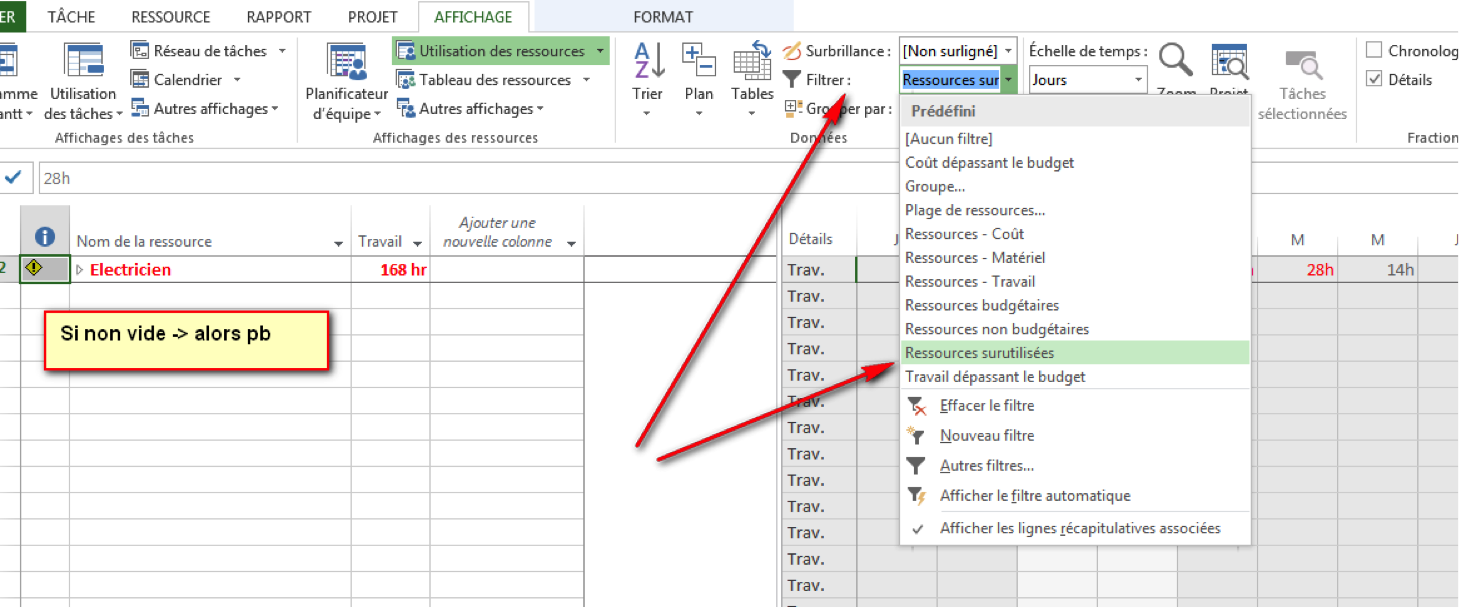

Consultation des ressources en sur-utilisation
Utilisation de filtre pour accéder rapidement à l’information.

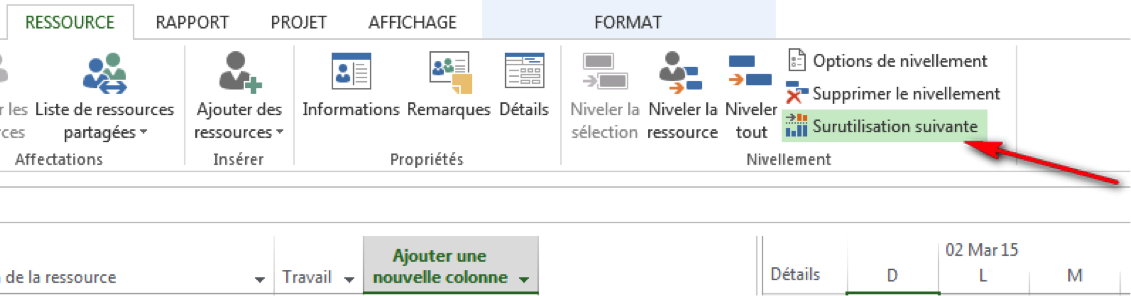

Pour savoir quand la ressource est trop utilisée
Il faut se placer au début du projet (touche “home”/”début de ligne”), car l’outil prend en compte la position courante dans le projet.
Cette commande positionne la vue sur la 1ère sur-utilisation de la ressource.

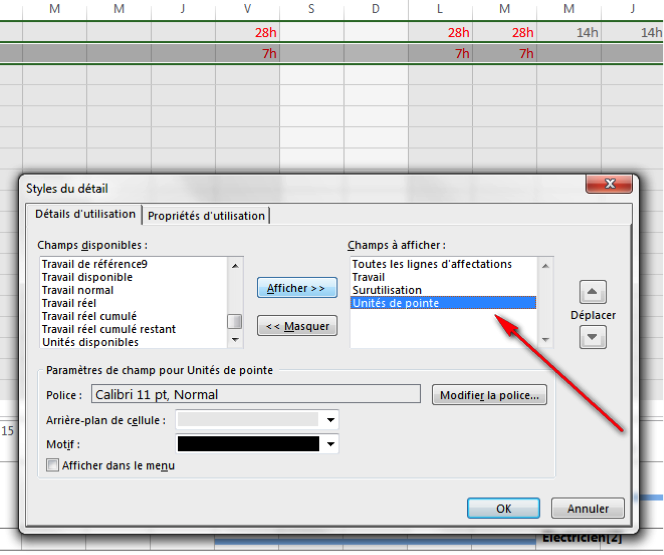

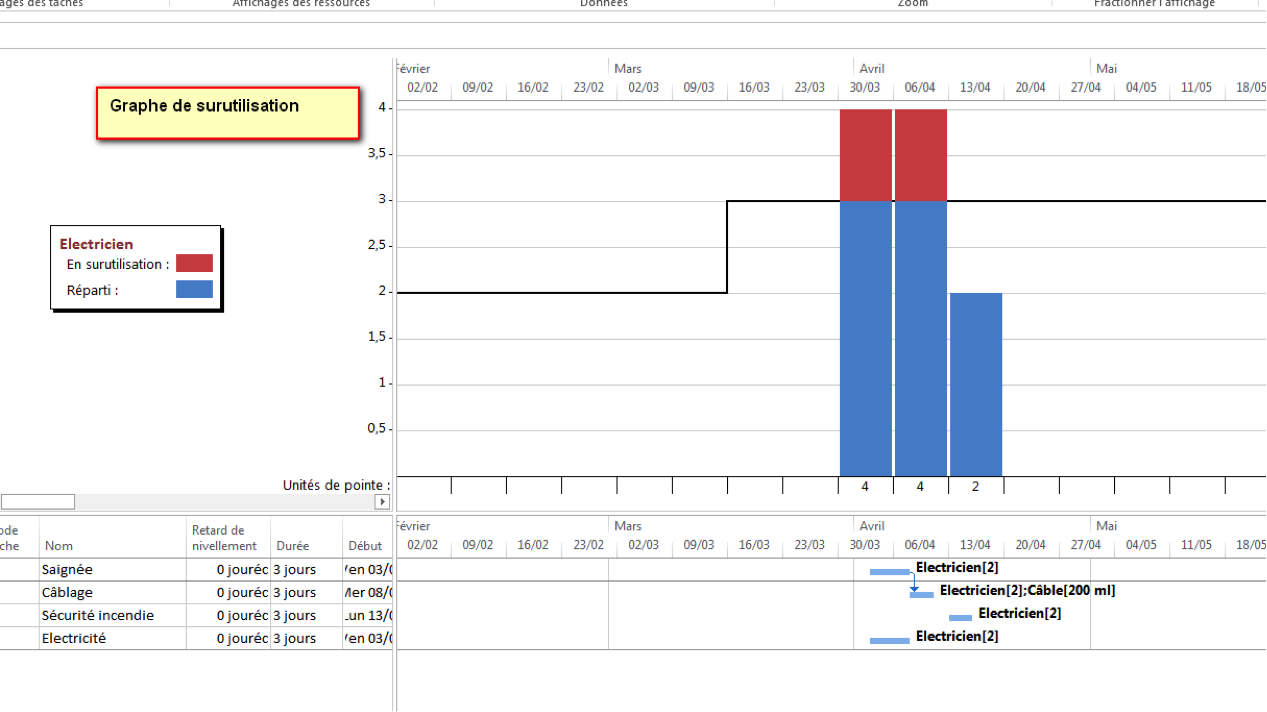

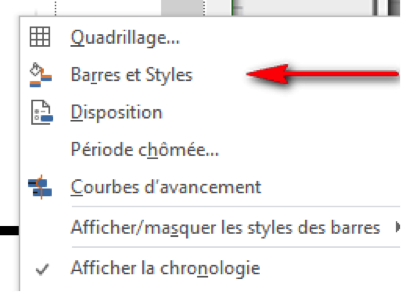

Affichage des ressources nécessaires selon MS Project

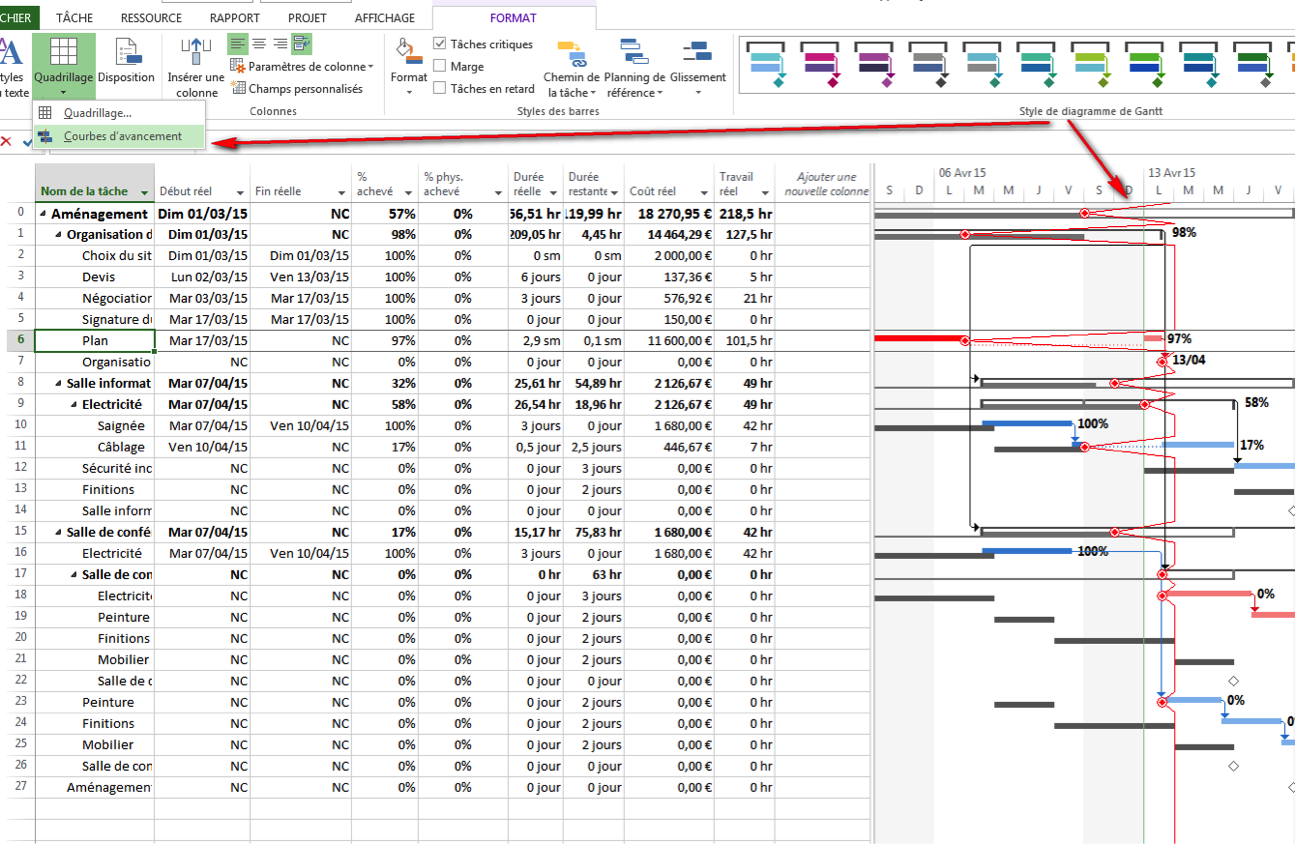

Outil de visualisation des Sur-utilisations
Solution pour régler les sur-utilisations
- augmentation temporaire de capacité maximum (ajout de ressource) <- Si ressource générique
- remplacer par une ressource disponible (affecter autre ressource) <- Si ressource nominative
- modifier l’affectation -> change la durée de réalisation de la tâche
- mettre des heures supplémentaires

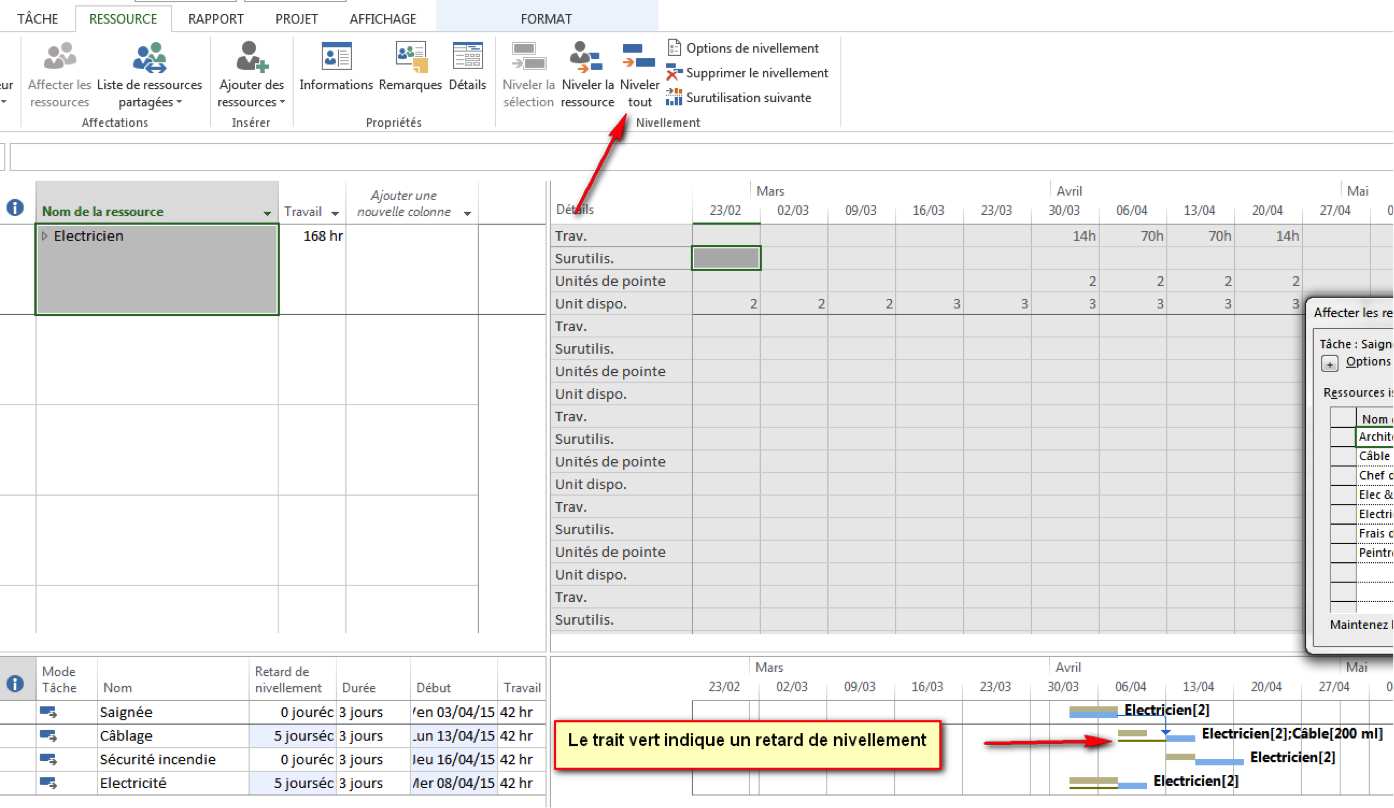

- nivellement

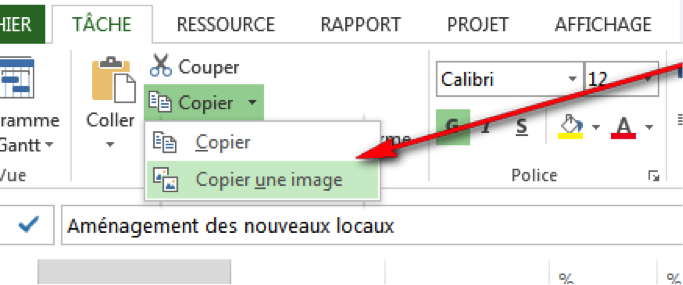

Affichage combiné
